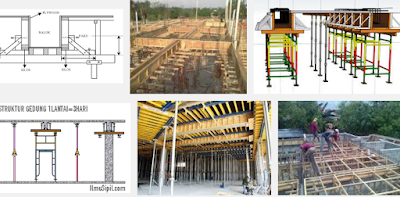

Perancah, Bekisting untuk balok dan pelat. Sebelum pemasangan perancak dimulai pastikan dasar tempat pijakan perancak kuat untuk menahan beben beton, ini sangat penting untuk menghindari terjadinya setel (penurunan) akibat pengecoran pelat lantai berlangsung.
Hal-hal yang perlu diperhatikan dalam pengecoran balok dan pelat antara lain :
Hal-hal yang perlu diperhatikan dalam pengecoran balok dan pelat antara lain :
- Menentukan elevasi lantai II kemudian lakukan penandaan sebagai acuan dalam pembigestingan pelat lantai dan balok.
- Elevasi dasar atas begisting pelat lantai adalah = El. LT II - (tebal spesi + keramik) - tebal pelet beton
- Elevasi dasar atas begisting Balok lantai adalah = El. Dasar atas begisting pelat - (tinggi balok - tebal pelat)
- Pasangkan skafolding untuk balok terlebih dahulu searah balok
- Pasangkan Pasangkan balok 8/12 searah balok beton
- Pasangkan suri-suri 6/12 dengan jarak 60 cm
- Pasangkan begisting sesuai ukuran dimensi balok yang akan di cor
- Masukan pembesian yang sudah dirakit kedalam bekisting balok yang sudah disiapkan
- Kemudian dengan cara yang sama lakukan pada pembegistingan pada pelat beton
- Pasangkan Hori beam dengan jarak per 40 cm
- Pasangkan begisting dengan plywood dengan ketebalan 15 mm
- Lakukan pemasangan pembesian pelat
- Bekisting harus dibuat dan dipasang sesuai dengan bentuk, ukuran dan posisi seperti yang disyratkan pada gambar
- Bekisting harus cukup kuat untuk memikul tekanan atau beban yang diakibatkan oleh beton basah, beban pelaksanaan dan beban-beban lainnya
- Bekisting harus cukup kaku (stabil) artinya harus dapat menghasilkan bentuk yang tetap bag struktur beton sesuai yang direncanakan
- Perencanaan bekisting harus didasarkan oleh kemudahan pemasangan, kemudahan pembongkaran, kecepatan pemasangan dan biaya yang efisien.
- Sambungan bekisting harus baik sehingga tidak rusak/bocor pada saat pelaksanaan pengecoran dan juga tidak merusak beton
- Dalam pemasangan bekisting harus selalu di kontrol elevasi begisting
Contoh Perhitungan | |||||||
---|---|---|---|---|---|---|---|
Data Volume yang dikejakan sebesar : | = | 175.98 | m3 | (Vol beton) | |||
Data Volume yang dikejakan sebesar : | = | 1466.5 | m2 | (Vol bekisting) | |||
Material yang dibutuhkan dibutuhkan : | |||||||
Kayu Terentang | 0.04 | x | 1466.5 | = | 58.66 | m3 | |
Paku Biasa 2" - 5" | 0.4 | x | 1466.5 | = | 586.6 | kg | |
Minyak Bekisting | 0.2 | x | 1466.5 | = | 293.3 | ltr | |
Balok Kayu Borneo | 0.015 | x | 1466.5 | = | 21.9975 | m3 | |
Plywood Tebal 9 mm | 0.35 | x | 1466.5 | = | 513.275 | lbr | |
Stut pipa support | 6 | x | 1466.5 | = | 500 | bj | |
Waktu penyelesaian Pekerjaan : | |||||||
Waktu pelaksanaan | 9 | hr | |||||
Kapasitas | 1466.5 | / | 9 | = | 162.9444444 | m2/hr | |
Kebutuhan Tenaga / hari : | |||||||
Pekerja | 0.32 | x | 162.9444444 | = | 52.14222222 | Org/hr | |
Tukang Kayu | 0.33 | x | 162.9444444 | = | 53.77166667 | Org/hr | |
Kepala Tukang | 0.033 | x | 162.9444444 | = | 5.377166667 | Org/hr | |
Mandor | 0.006 | x | 162.9444444 | = | 0.977666667 | Org/hr | |
112.2687222 | Org/hr | ||||||
Alat yang digunakan : | |||||||
Stut pipa support | = | 500 | bj | ||||
Scafoding set | = | 750 | bj | ||||
Jack base dan U head | = | 1500 | bj | ||||
Joint pin | = | 3000 | bj | ||||
Cross brace | = | 1500 | bj | ||||
Ledder Frame | = | 1500 | bj | ||||
Mould Oil | |||||||
Theodolit | = | 1 | bj | ||||
Waktu pelaksanaan : | |||||||
Dimulai | = | Bulan ke... | |||||
Durasi waktu | = | 9 | hari | ||||
Lose waktu | = | 1 | hari |
Posting Komentar untuk "Metode Pemasangan Perancah, Bekisting untuk balok dan pelat. "
